การติดตั้งเสาไฟฟ้าแรงต่ำขนาด 8 เมตร

ติดตั้งเสาไฟฟ้า
ติดตั้งเสาไฟฟ้า

การติดตั้งเสาไฟฟ้าเป็นงานที่ต้องใช้ความระมัดระวังสูง และควรดำเนินการโดยช่างผู้ชำนาญการที่ได้รับการอบรมและมีอุปกรณ์ที่เหมาะสม ขั้นตอนต่อไปนี้เป็นการอธิบายกระบวนการโดยทั่วไป:

ระยะที่ 1: การวางแผนและเตรียมการ (Planning and Preparation)

  1. สำรวจพื้นที่และกำหนดตำแหน่ง:
    • วัตถุประสงค์: ตรวจสอบสภาพภูมิประเทศ, ระบุตำแหน่งที่เหมาะสมสำหรับเสาไฟฟ้าตามแผนผังการจ่ายไฟ, พิจารณาระยะห่างจากสิ่งกีดขวาง (อาคาร, ต้นไม้, ถนน), และการเข้าถึงเพื่อการบำรุงรักษา
    • การดำเนินการ: เดินสำรวจหน้างานจริง, ใช้เครื่องมือวัดระยะ, ทำเครื่องหมายตำแหน่งเสาอย่างชัดเจน
    • พิจารณา: กฎหมายที่ดิน, ข้อกำหนดของหน่วยงานท้องถิ่น, มาตรฐานการไฟฟ้า (ระยะห่างจากแนวเขตที่ดิน, อาคาร)
  2. ขออนุญาตและแจ้งหน่วยงานที่เกี่ยวข้อง:
    • วัตถุประสงค์: เพื่อให้การติดตั้งเป็นไปอย่างถูกต้องตามกฎหมายและได้รับการอนุมัติจากหน่วยงานผู้รับผิดชอบ
    • การดำเนินการ: ยื่นคำขออนุญาตต่อการไฟฟ้าส่วนภูมิภาค (PEA) หรือการไฟฟ้านครหลวง (MEA) รวมถึงหน่วยงานท้องถิ่นที่เกี่ยวข้อง (เช่น อบต., เทศบาล)
    • เอกสารที่เกี่ยวข้อง: แผนผังการติดตั้ง, รายละเอียดเสาและอุปกรณ์, แผนงาน
  3. เตรียมอุปกรณ์และเครื่องมือ:
    • เสาไฟฟ้า: เสาคอนกรีตอัดแรง ขนาด 8 เมตร (อาจมีขนาดเส้นผ่านศูนย์กลางและคุณสมบัติรับแรงที่แตกต่างกันตามมาตรฐาน)
    • อุปกรณ์ยึดจับสาย (Hardware): ครอสอาร์ม (Cross-arm), ลูกถ้วย (Insulators), แคลมป์ยึด (Clamps), สลักเกลียว (Bolts), น็อต (Nuts)
    • สายไฟฟ้า: สายไฟฟ้าแรงต่ำตามมาตรฐาน (เช่น THW, VAF, สายอากาศ Bundle)
    • อุปกรณ์ความปลอดภัย: หมวกนิรภัย, ถุงมือ, รองเท้านิรภัย, เสื้อสะท้อนแสง, อุปกรณ์ป้องกันการตก, ป้ายเตือน
    • เครื่องมือสำหรับขุดหลุม: รถเจาะดิน (Auger truck) หรือพลั่ว/จอบ
    • เครื่องมือสำหรับยกเสา: รถเครน (Crane truck) หรือรอก, สามขา (Tripod)
    • เครื่องมือวัด: ตลับเมตร, ระดับน้ำ, เชือก/เลเซอร์ไลน์
    • วัสดุสำหรับฐานราก: หินคลุก, ทราย, ปูนซีเมนต์ (หากจำเป็นสำหรับฐานรากที่แข็งแรงขึ้น)
  4. ตรวจสอบคุณภาพเสาและอุปกรณ์:
    • วัตถุประสงค์: ตรวจสอบให้แน่ใจว่าเสาและอุปกรณ์ทั้งหมดอยู่ในสภาพสมบูรณ์ ไม่ชำรุดเสียหาย และตรงตามข้อกำหนด
    • การดำเนินการ: ตรวจสอบรอยแตกร้าวบนเสา, การบิดเบี้ยวของครอสอาร์ม, ความสมบูรณ์ของลูกถ้วย

ระยะที่ 2: การเตรียมหลุมและฐานราก (Hole and Foundation Preparation)

  1. ขุดหลุมสำหรับเสา:
    • ตำแหน่ง: ณ จุดที่กำหนดไว้ในขั้นตอนการสำรวจ
    • ขนาด: ความลึกของหลุมโดยทั่วไปจะอยู่ที่ประมาณ 1 ใน 6 ถึง 1 ใน 7 ของความสูงเสา บวกกับระยะฝังที่เพิ่มขึ้นเล็กน้อยเพื่อความมั่นคง สำหรับเสา 8 เมตร ความลึกอาจอยู่ระหว่าง 1.2 – 1.5 เมตร หรือตามมาตรฐานของการไฟฟ้าในพื้นที่นั้นๆ ความกว้างของหลุมควรให้มีพื้นที่เพียงพอสำหรับการเททราย/หินคลุกและการปรับระดับ
    • วิธีการ: ใช้รถเจาะดิน (Auger truck) เพื่อความรวดเร็วและแม่นยำ หรือใช้พลั่ว/จอบในกรณีที่เข้าถึงยาก
    • พิจารณา: สภาพดิน (ดินอ่อน, ดินแข็ง) ซึ่งอาจส่งผลต่อความลึกและวิธีการขุด
  2. เตรียมฐานราก (Backfill):
    • วัตถุประสงค์: เพื่อให้เสามีความมั่นคงและกระจายน้ำหนักลงสู่พื้นดินอย่างสม่ำเสมอ
    • การดำเนินการ:
      • ปรับพื้นหลุมให้เรียบและแน่น
      • เทหินคลุกหรือทรายลงไปที่ก้นหลุมเล็กน้อย (ประมาณ 10-20 ซม.) เพื่อช่วยในการระบายน้ำและป้องกันการทรุดตัว
      • บดอัดให้แน่น

ระยะที่ 3: การยกและตั้งเสา (Pole Erection)

  1. ติดตั้งอุปกรณ์บนเสา (ก่อนยกตั้ง):
    • วัตถุประสงค์: เพื่อความปลอดภัยและลดความยุ่งยากในการทำงานบนที่สูงหลังตั้งเสา
    • การดำเนินการ:
      • ติดตั้งครอสอาร์ม (Cross-arm) ที่ความสูงตามแบบที่กำหนด
      • ติดตั้งลูกถ้วย (Insulators) บนครอสอาร์ม
      • บางครั้งอาจมีการติดตั้งอุปกรณ์อื่นๆ เช่น กล่องมิเตอร์, cutout switch หากเป็นไปได้และปลอดภัยในการดำเนินการ

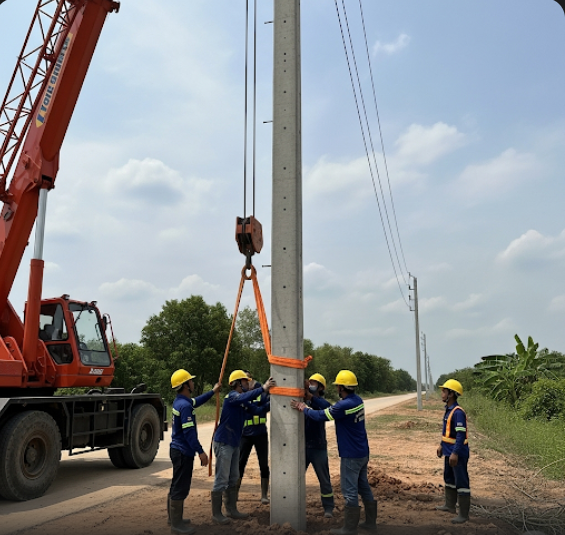

  2. ยกและตั้งเสา:
    • วัตถุประสงค์: ยกเสาขึ้นและหย่อนลงไปในหลุมที่เตรียมไว้
    • การดำเนินการ:
      • ใช้รถเครน (Crane truck) หรือรอกขนาดใหญ่ที่มีกำลังยกเพียงพอในการยกเสา
      • ผูกรอกหรือสายสลิงเข้ากับเสาอย่างมั่นคง ณ จุดศูนย์ถ่วงที่เหมาะสม
      • ค่อยๆ ยกเสาขึ้นอย่างช้าๆ และควบคุมให้เสาตั้งตรง
      • หย่อนปลายเสาด้านล่างลงไปในหลุมอย่างระมัดระวัง
      • ตรวจสอบความตั้งฉากของเสาด้วยระดับน้ำหรือดิ่ง (Plumb bob)
      • ปรับตำแหน่งเสาจนกระทั่งตั้งตรงสมบูรณ์
  3. กลบหลุมและบดอัด (Backfilling and Compaction):
    • วัตถุประสงค์: ยึดเสาให้แน่นหนาในหลุม
    • การดำเนินการ:
      • กลบหลุมรอบๆ เสาด้วยดินที่ขุดขึ้นมา หรืออาจผสมหินคลุก/ปูนซีเมนต์ (ในบางกรณีที่ต้องการความแข็งแรงพิเศษ)
      • บดอัดดินที่กลบให้แน่นเป็นชั้นๆ โดยใช้เครื่องบดอัดขนาดเล็ก หรือใช้แรงคนอัดให้แน่น
      • ตรวจสอบความตั้งฉากของเสาเป็นระยะๆ ในขณะกลบดิน

ระยะที่ 4: การเดินสายไฟฟ้าและการเชื่อมต่อ (Wiring and Connection)

  1. พาดสายไฟฟ้า:
    • วัตถุประสงค์: นำสายไฟฟ้าจากเสาต้นก่อนหน้าหรือจากแหล่งจ่ายมายังเสาต้นที่ติดตั้งใหม่
    • การดำเนินการ:
      • ใช้เครื่องมือสำหรับพาดสายโดยเฉพาะ (เช่น Roller, Pulley) เพื่อป้องกันความเสียหายต่อสาย
      • พาดสายไฟฟ้าแรงต่ำผ่านลูกถ้วยบนครอสอาร์ม
  2. ติดตั้งอุปกรณ์ยึดและดึงสาย:
    • วัตถุประสงค์: ยึดสายไฟฟ้าให้แน่นและรักษาระดับความหย่อนของสาย (Sag) ให้เหมาะสม
    • การดำเนินการ:
      • ใช้แคลมป์ยึด (Clamps) หรืออุปกรณ์ยึดสายที่เหมาะสมกับประเภทสาย
      • ปรับความตึงของสายไฟฟ้าให้อยู่ในค่าที่กำหนด (มักจะมีการคำนวณความหย่อนที่เหมาะสมตามระยะห่างระหว่างเสาและอุณหภูมิ) การดึงสายที่ตึงหรือหย่อนเกินไปจะส่งผลเสียต่อระบบในระยะยาว
  3. การต่อเชื่อมไฟฟ้า (Connection – หากเป็นจุดต่อขยาย):
    • วัตถุประสงค์: เชื่อมต่อสายไฟฟ้าเข้ากับระบบจ่ายไฟ
    • การดำเนินการ:
      • ดำเนินการโดยช่างไฟฟ้าที่มีใบอนุญาตและผ่านการอบรมเท่านั้น
      • ใช้เครื่องมือเฉพาะทางสำหรับการปอกและต่อสาย
      • ใช้ข้อต่อ (Connectors) ที่เหมาะสมและหุ้มฉนวนอย่างดีเยี่ยม
      • สำคัญมาก: ต้องตัดระบบจ่ายไฟ (De-energize) ก่อนการทำงาน เพื่อความปลอดภัยสูงสุด
  4. ติดตั้งระบบกราวด์ (Grounding):
    • วัตถุประสงค์: เพื่อป้องกันอันตรายจากไฟฟ้าลัดวงจรและฟ้าผ่า
    • การดำเนินการ:
      • ตอกหลักดิน (Ground rod) ลงไปในดินใกล้กับฐานเสา (หรือตามมาตรฐานที่กำหนด)
      • ต่อสายกราวด์จากหลักดินเข้ากับโครงสร้างโลหะของเสาหรือครอสอาร์ม (หากมี) และ/หรือระบบกราวด์ของอุปกรณ์บนเสา (เช่น หม้อแปลง – แม้ว่าเสา 8 เมตรจะไม่นิยมติดตั้งหม้อแปลง)

ระยะที่ 5: การทดสอบและตรวจสอบขั้นสุดท้าย (Testing and Final Inspection)

  1. ตรวจสอบความถูกต้องและเรียบร้อย:
    • วัตถุประสงค์: ตรวจสอบว่าทุกอย่างถูกติดตั้งอย่างถูกต้องและปลอดภัย
    • การดำเนินการ:
      • ตรวจสอบความมั่นคงของเสา, การยึดจับสาย, ความถูกต้องของการเดินสาย
      • ตรวจสอบระยะห่างต่างๆ (Ground clearance, ระยะห่างจากอาคาร) ว่าเป็นไปตามมาตรฐาน
      • ตรวจสอบความเรียบร้อยของพื้นที่ทำงาน
  2. ทดสอบระบบ (ถ้ามีการจ่ายไฟใหม่):
    • วัตถุประสงค์: ตรวจสอบความพร้อมและความปลอดภัยของระบบก่อนจ่ายกระแสไฟฟ้า
    • การดำเนินการ:
      • ทำการทดสอบความเป็นฉนวน (Insulation resistance test)
      • ทดสอบระบบกราวด์
      • การจ่ายไฟ: ดำเนินการโดยเจ้าหน้าที่ของการไฟฟ้าเท่านั้น หลังจากตรวจสอบความปลอดภัยทุกอย่างเรียบร้อยแล้ว

ความปลอดภัยเป็นสิ่งสำคัญที่สุด:

ตลอดกระบวนการติดตั้ง ผู้ปฏิบัติงานทุกคนต้องสวมใส่อุปกรณ์ป้องกันภัยส่วนบุคคล (PPE) ครบถ้วน และปฏิบัติตามขั้นตอนการทำงานที่ปลอดภัย (Safe Work Procedure) อย่างเคร่งครัด ควรมีผู้ควบคุมงานที่มีประสบการณ์คอยกำกับดูแลอย่างใกล้ชิด และเตรียมแผนฉุกเฉินในกรณีที่เกิดอุบัติเหตุ

การติดตั้งเสาไฟฟ้าแรงต่ำขนาด 8 เมตรอย่างเป็นขั้นตอนและถูกต้องตามมาตรฐาน จะช่วยให้มั่นใจได้ว่าระบบไฟฟ้าจะสามารถจ่ายกระแสไฟฟ้าได้อย่างมีประสิทธิภาพและปลอดภัยต่อผู้ใช้งานและสาธารณชน
